Netzzutrittsentgelt Stromeinspeisung 24€ |
||
|
||
Die werden ja mit Abschluss des Netzzutrittsantrags vorgeschrieben, also schon lange vor Betriebserlaubnis. Hier zur Übertsicht der Komplette Ablauf, zuerst Netzzugang, dann Fertigstellung |
||
|
||
Die Rechnung davor war das Netzzutrittsengelt von 48€ weil ich von 6 auf 10 kWp kWp [kWpeak, Spitzenleistung] beantragt habe. Die Rechnung mit 24€ kam dann noch nach der Betriebserlaubnis. |
||
|
||
Sehr interessant, wusste ich nicht... |
||
|
||
Laut Servicehotline beträgt die Wartezeit bei der Linz Netz aktuell 10 Wochen. Wir sind in Woche 11 seit der Fertigstellungsmeldung und immer noch keine Info. Gestern erzählt mir ein Freund bei ihnen hat es vor ein paar Wochen 3 Tage gedauert. Es gab offenbar einige die da einfach durchgewunken wurden. Frage, stimmt das? |
||
|
||
Hat schon jemand in Erfahrung bringen können was da am Netzanschluss genau geprüft wird? Hoffe dass das jetzt bald mal abgeschlossen ist.... |
||
|
||
@jr82 ich leide mit dir (Linz Netz). Bei mir sollte es aber diese Woche aber ein Ende finden. Dann nur noch das Thema Auszahlung Förderung (Herkunftsnachweisdatenbank usw.). Wie oft hast du die Hotline schon gewählt🤪? |
||
|
||
4 x angerufen, 1 x persönlich vorstellig gewesen. Hat es was gebracht? Ich glaube nicht! Mir wurde zwar mehrmals erzählt das eine Urgenz gestellt wird, die 1. schon vor ein paar Wochen, aber wie man sieht ist das ganze noch immer nicht durch... |
||
|
||
hat sich bei dir schon etwas getan oder wartest du immer noch auf die Prüfung des Netzanschlusses? |
||
|
||
Endlich! Hat eh nur 8 Wochen gedauert... |
||
|
||
@jr82 Witzig, bei mir kam heute auch die erlösende Mail (Linz Netz)🙂 |
||
|
||
So bei mir als Thread Ersteller ist nun auch endlich alles fertig Knapp 9 Wochen. |
||
|
||
Silent-Modus seit 13 Wochen... |
||
|
||
Bei mir noch zwei Wochen länger, Fertigstellung 12.6. Ich muss wahrscheinlich die Frist wegen denen verlängern, Förderung läuft irgendwann Mitte Oktober ab ... |
||
|
||
Ich empfehle schriftlich per e-Mail zu urgieren info@netz-noe.at |
||
|
||
Montage in eigenregie am 21.8.23 Abnahme vom Elektriker am 06.09.23 Heute die Inbetriebnahme von der Netz Nö bekommen. Scheint als ob es manchmal auch schneller gehen könnte. |
||
|
||
Kommt immer auf die zuständige Zweigstelle an von der man bearbeitet wird. |
||
|
||
wenn der Step Technische Prüfung aktuell ist dann bedeutet das lt Rücksprache mit lokalem Netz NÖ Techniker: Bearbeitung in St. Pölten, und noch nicht an die regionale Zweigstelle weitergeleitet. -> Nirvana tausende Anträge , Zeit ungewiss die letzten Beiden sind dann regionale Zweigstelle |
||
|
||
Ich warte im Moment auf meine Fertigstellung. Bin beim Schritt : Technische Prüfung der Erzeugungsanlage. Habe einen Abnahme Vertrag mit der Ömag abgeschlossen! Habe heute ein E Mail von der EVN bezüglich Sonnenstromaktion bekommen das ich meinen Strom bei Ihnen verkaufen möchte. Ist das ei neuer Trick von denen oder wie kommen die da drauf? Kann mir jemand weiterhelfen. Danke liebe grüße |
||
|
||
Hallo jojonet, hier gibt es dazu Erfahrungen und Preise: Dauer - TECHNISCHE FERTIGSTELLUNGSMELDUNG - NETZ EVN |
||
|
||

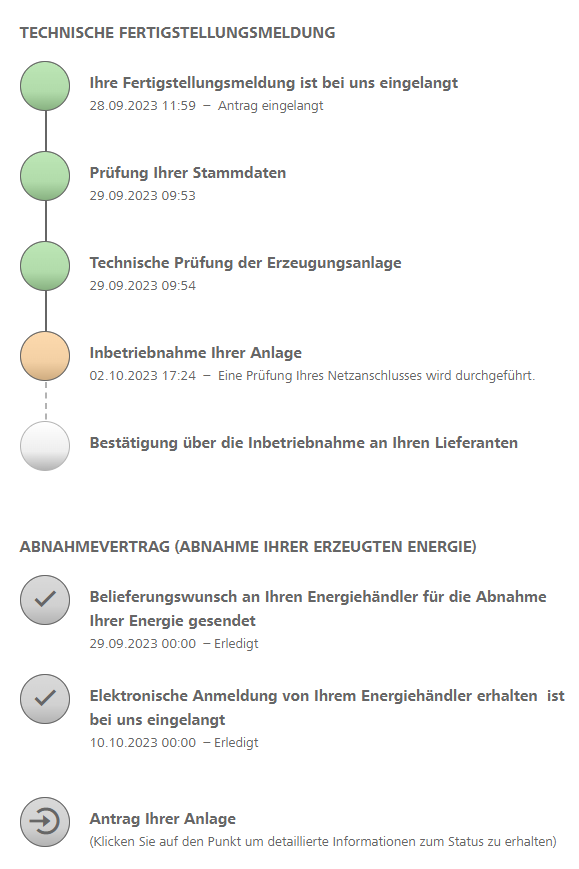

Ich reihe mich auch mal hier bei den Wartenden ein: Seit 2 Oktober: Inbetriebnahme Ihrer Anlage 02.10.2023 17:24 – Eine Prüfung Ihres Netzanschlusses wird durchgeführt. => Ich hoffe es geht hier "bald" mal weiter. Derzeit produzieren und verbrauchen wir, würden aber gerne auch mal einspeisen. Laut den Erfahrungswerten von hier in diesem Thread sollte es ja nicht mehr allzu lange dauern, hoffentlich. |
||
|
||
Wir sind seit 6.9. beim nun dritten Anlauf, dass der Elektriker wenigstens mal die Daten richtig angibt. 🤬 Ich hoff, das wird heuer noch was... |
