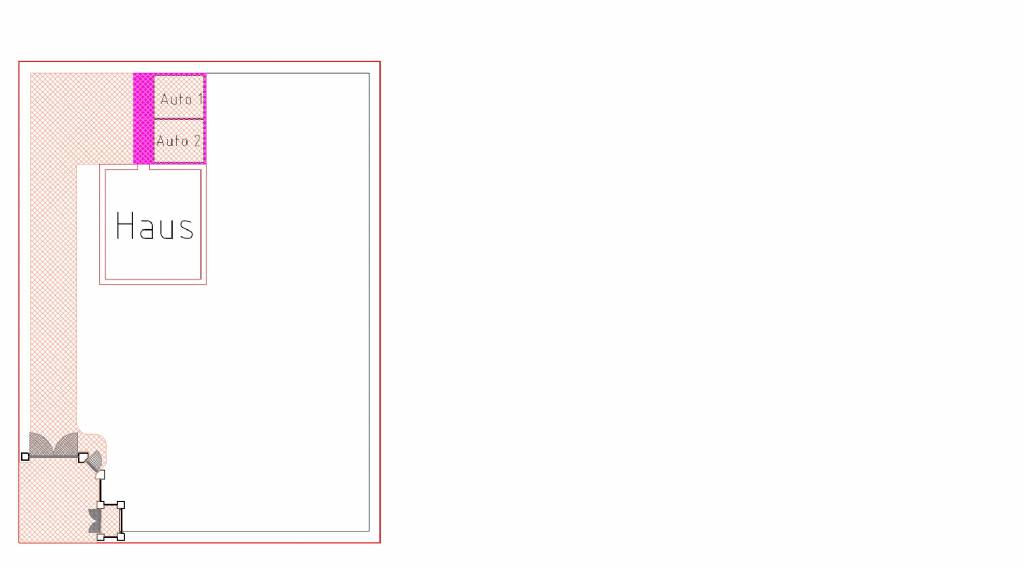

Najo wir wissen die Grundbeschaffenheit nicht, beziehungsweise wie weit man runter musste.
Ich brauche für Fundament u .Bopla + Bopla für 30m² Nebengebäude, Bodenaustausch 800m³, Lehm ca. 600m³ Aufschütten, Kanalgrabarbeiten inkl. verlegen der Rohre, Elektroleerrohr Zuleitung, Dachentwässerung + 10m³ Zisterne und Auffahrt geschottert und verdichtet/vorbereitet für pflastern rund 47k + noch ein paar Baggerstunden wo er noch nicht die Anzahl der Stunden weiß. Also ich rechne mir da nochmal 5k Sicherheit ein. Ich muss/will aber den Grund auch 1m über Straßenniveau aufschütten. |
||
|
||
sorry, aber ich hab schon beim keller aufgehört zu lesen... weißt du denn, ob das haus 2geschossig oder ein bungalow sein soll? denn dann hast du entweder 60 oder 120qm keller... ersteres wird schon knapp mit dem genannten wert... letzteres seh ich als unmöglich...
ansonsten hast du schon ganz viele gute tipps bekommen, wo man überall noch ganz viel geld braucht. ;) |
||
|
||
Ok dann die Detailauflistung :
Pos 1 Einfahrt (Weg) Wegaushub Länge 42m, Breite 4,00m, Tiefe 0,60m. Aushub laden und entsorgen. Ausheben der Einfahrt mittels Radbagger O&K2.10 laden des Aushubes auf die LKW´s, einarbeiten des Untergrundes (Betonbruch, Feinbruch) Arbeit Bagger ca. 22 Std. a` Std. € 59,00 € 1.298,00 Aushub mittels LKW´s entsorgen inkl. Lieferung des Bruchs. LKW 4 - Achser ca. 12Std. a` Std. € 60,00 € 720,00 LKW 3 – Achser ca. 12 Std. a` Std. € 51,00 € 612,00 Deponiekosten ca. 200t a` t € 11,00 € 2.200,00 Wiegegebühr ca. 12x a` € 6,50 € 78,00 Betonrecycling 0/70 ca. 40cm Höhe ca.121t. a` t € 10,50 € 1.270,50 Feinbruch 0/32 ca. 61,50t a` t € 13,00 € 799,50 Betonbruch und Feinbruch mit Bomag Stiehlwalze verdichten. € 220,00 Zwischensumme Einfahrt € 7.197,00 Pos 2 Kelleraushub 10,00m x 10,00m T ca. 3,30m. Aushub der Baugrube ca. mittels Raupenbagger Erde mit Motrak am Grund verführen (falls erforderlich) ansonsten wird der Aushub seitlich glagert. Zu und Abtransport des Raupenbaggers. € 150,00 Aushub der Baugrube mittels Raupenbagger. a` h € 68,00 ca. 18h € 1.224,00 Einsatz Motrak. a` h € 54,00 ca. 18h € 972,00 Keller nach Betonierarbeiten seitlich zuschütten mittels Radbagger O&K 2.10 a` h € 59,00 ca. 10h € 590,00 Einsatz Motrak (falls erforderlich) a` h € 54,00 ca. 6h € 324,00 Zwischensumme Kelleraushub € 3.260,00 Pos 3 Kanalanschluss und Künette für Strom: Aufgraben der Künette Tiefe ca. 1,20m – 1,80m. Verlegen der Kanalrohre DN150 im Splittbeet sowie versetzen der Kanalschächte (1x Anschlussschacht mit Boden geraden Gerinne DN150, 1x Schacht für Rückstauklappe mit Betonboden). Zuschütten und verdichten der Künette nach einlegen und zusammenschließen der Kanalrohre. Splitt, Kanalrohre, Formstücke und Arbeit. ca. 30m a` m € 130,00 € 3.900,00 Setzen einer Kanalpfeife inkl. Arbeit und Material. € 140,00 Schacht 1 Anschlussschacht mit geradem Hauptgerinne ca. 1,80m Tief DN1000 inkl. Konus, Aufsatzring Ring und Gusseiseneinstieg DN600 mit Rahmen. € 980,00 Schacht 2 mit Rückstauklappe: Tiefe ca.1,30m inkl. Konus, Aufsatzring Schachtboden und doppelter Rückstauklappe mit Handsperrung Zulassung für Fäkalkanal inkl. Einbau der Rückstauklappe sowie Gusseiseneinstieg DN600 mit Rahmen. € 1.120,00 Aufgraben der Künette für die Stromleitung ca. 30m Tiefe ca. 60 – 80cm nach einlegen der Stromleitung zuschütten und verdichten. Arbeit. € 380,00 Zwischensumme Kanalanschluss und Stromleitung. € 6.520,00 Pos 4 Entnahmeschacht und Schluckbrunnen zur Nutzung einer Wasser –Wasserwärme. Entnahmeschacht: Tiefe ca. 6,00m DN1500/1000/80 Fertigteil. Herstellen des Schachtes im Absenkverfahren mittels Greifer und Bagger. Versetzen der Fertigteilringe und mittels Flacheisen zusammenhängen. Anschließend werden die Fugen im Schacht mit einem Zement – Sand Gemisch verschmiert. Arbeit und Material. a` m € 580,00 6m € 3.480,00 Flachabdeckung DN1500 unter Niveau Einstieg DN1000. € 420,00 Aufbetonieren eines Brunnenkranzes 30cm über GOK inkl. Montage einer Abdeckplatte mit verz. Eiseneistieg 50x50 versperrbar und Entlüftung. Arbeit, Abdeckung und Material. € 490,00 Montage der Unterwasserpumpe im Schacht kostenlos. Steigleitung Niro 5/4“ a` m € 17,50 ca. 5m € 87,50 Pumpenträger Niro 5/4“ € 120,00 Anschlussmaterial Fittinge ca. € 140,00 Künette für die Zuleitung zur Wärmepumpe graben PE – Schlauch und Leerverrohrung für Stromkabel einlegen zuschütten und verdichten. Tiefe 80cm . Arbeit und Material. a` m € 59,00 ca. 8m € 472,00 Schluckbrunnen: Tiefe ca. 3,00m DN2000/1000/90 Fertigteil. Herstellen des Schachtes im Absenkverfahren mittels Greifer und Bagger. Versetzen der Fertigteilringe und mittels Flacheisen zusammenhängen. Anschließend werden die Fugen im Schacht mit einem Zement – Sand Gemisch verschmiert. Arbeit und Material. a` m € 780,00 3m € 2.340,00 Konus 2000-600/800/100 DF 1 Stk. € 225,00 Betondeckel DN600 mit T-Griff 1 Stk. € 61,00 Künette für die Wasserableitung von der Wärmepumpe zum Schluckbrunnen aufgraben PE – Schlauch 5/4“ einlegen zuschütten und verdichten. Arbeit und Material. a`m € 49,00 ca. 20m € 980,00 Aushub vom Entnahmeschacht und Schluckbrunnen laden und entsorgen. a` t € 11,00 ca. 46t € 506,00 LKW – 4 Achser 3 Fuhren a Fuhr ca. 1 Std. a` h € 60,00 ca. 3h € 180,00 Zustellung der Fertigteilringe inkl. Abladepauschale. € 110,00 Kurzpumpversuch für Entnahmeschacht: Auslegen des Pumpschlauches. Aufbau der Messeinrichtung nach Beendigung des Pumpversuches wieder abbauen. € 75,00 Kurzpumpversuch 10Std. a` Std. € 47,00 € 470,00 Einsatz der Pumpe € 110,00 Zwischensumme Entnahmeschacht und Schluckbrunnen € 10.266,50 Zusammenstellung: Einfahrt Pos.1 € 7.197,00 Kelleraushub Pos 2 € 3.260,00 Kanalanschuss und Künette für Strom Pos 3 € 6.520,00 Entnahmeschacht und Schluckbrunnen Pos 4 € 10.266,50 Gesamtsumme € 27.243,00 +20% MwSt. € 5.448,60 € 32.691,60 |
||
|
||
So nun der Brunnen:
Pos.1 Baustelleneinrichtung: Beistellen der erforderlichen Werkzeuge und Geräte (Schallungen), wie Aufzugskran, Betonmischmaschine sowie Schalt-und Sicherungsgeräte, sämtl. Werkzeug- und Materialtransporte. Vorrichten und verladen der Werkzeuge Baugeräte und Maschinen, räumen der Baustelle nach Beendigung der Brunnenbauarbeiten. Pauschal € 130,00 Pos.2 Der Schacht im trockenen Bereich: Abteufen eines Schachtbrunnens DN1000 , im Unterbauverfahren unter Verwendung konischer Innenmodelle mit einem Lichtendurchmesser von 1m. Betonieren des Schachtmantels. Herstellen des achteckigen Brunnenkranzes ca. 30cm über Terrain ragend, sowie alle Nebenarbeiten, wie Förderungs-Schalungs-und Betonierungsarbeiten. FB mit Dichtmittelzusatz im oberflächengefährdeten Bereich zur Erhöhung der Dichtheit. Der Tiefenlaufmeter kostet im trockenen Bereich a` € 480,00 ca.4,00m € 1.920,00 Betonschotter inkl. Zustellung a m € 35,00 € 140,00 Herstellen des Wasserstandraumes 1,30 m 1 Brunnenbottich aus Lerchenholz 1,30 m Höhe DN800cm € 360,00 Bottich einbauen Pauschal € 950,00 Baupumpeneinsatz Pauschal € 130,00 2 RDS Durchführungen a Stk. € 125,00 = € 250,00 Aushubmaterial laden und entsorgen € 299,00 Pos.3 Abdeckung: Liefern und versetzen einer Brunnenabdeckplatte mit einem regen-und insektensicheren, verz. und versperrbaren Einstiegdeckel 50x50cm, seitlich und Anschluss für Gartenleitung. Entlüftung und Schloßschutzkappe . sowie Verputzen des Brunnenkopfes. Pauschal € 420,00 Pos.4 Fertigstellung : Brunnenschacht reinigen und chlorieren. Pauschal € 320,00 Pos. 5. Hauswasserwerk: Bestehend aus: Unterwasserpumpe HAG 414/100 400V 1,1kW 3,2A mit 10m Kabel. Wellmate Membrankessel 80l, Druckschlater 4-6bar 3 polig, Motorschutzschalter Bene &Jäger Relais für Motorschutz P1W10 2,7 -4,0A Manometer, Schrumpfmuffe. € 1.800,00 Trockenlaufschutz TLS € 280,00 PE – Rohr 5/4“ für Steigleitung im Brunnen. ca. 5m a` € 7,50 € 37,50 Red 6/4“ – 5/4“ Messing 1 Stk. € 8,20 PE Isiflo 5/4“ 3 Stk. a` € 23,00 € 69,00 Messing Isiflo 5/4“ 1 Stk. € 19,00 Rückschlagventil Messing 5/4“ 1 Stk. € 45,00 Pumpenträger 5/4“ verzinkt 1 Stk. € 48,00 Niroseil ca. 4,00 a` € 5,00 € 20,00 Niroseilklemmen 2 Stk. a` € 6,50 € 13,00 Pumpenkabel ca. 10m extra a` € 3,90 € 39,00 Anschlussarbeiten im Schacht kostenlos ;------------ Künette für Versorgungsleitung vom Brunnen zum Membrankessel inkl. Leerverrohrung für Stromkabel aufgraben, Schläuche einlegen zuschütten und verdichten. Versorgungsschlauch 5/4“ PE, Leerverrohrung 1“ PE ca. 10m a` m € 59,00 € = 590,00 € 7.887,70 +20%MwSt. € 1.577,54 € 9.465,24 So soll es aussehen bei uns : |
||
|
||
@ fateish
welche Firma hat bei euch die Grabarbeiten übernommen? danke ! |
||
|
||
Interessiert mich auch.
Gibt's die noch? lg |
