Dein Installateur hat hier sicher Möglichkeiten für dich. |
||
|
||
Und gibts eigentlich noch Budget für die Klien Förderung? |
||
|
||
Ja bei ein kWp kWp [kWpeak, Spitzenleistung] bekommst 0,5 kWh Speicher gefördert. |
||
|
||
https://www.meinefoerderung.at/webforms/budget/pvp |
||
|
||
nein das ist ja ein mindestens, dh wenn du 1kWp erhöhst, dann bekommst du die Speicher förderung nur, wenn du mindestens 0.5 kWh Speicher dazugibst, darf aber mehr sein bis zu dne 50kWh. 1 |
||
|
||
Stimmt @sn0000py Für mich stellt sich jetzt die Frage, wenn man 10 kwp kwp [kWpeak, Spitzenleistung] Klien und 10kwp EAG beantragt, sollte man doch die Volle Förderung jeweils bekommen oder? Also Klien gleich bauen, Inbetriebnahme und Förderung kassieren und anschließend heuer noch mit einem späteren Call mit EAG erweitern oder werden hier wirklich wieder die kWp kWp [kWpeak, Spitzenleistung] zusammen und man landet dann in Kategorie B bei EAG? |
||
|
||
Da kbin ich mir sehr sicher das du trotzdem in Kategroei B landest, aber dann hat man zumindest bei KLIEN mal sicher. Und interessant wäre es halt 15 kWp kWp [kWpeak, Spitzenleistung] bei Klien, und dann 5kWp + 20 kWh Speicher bei EAG (da kann ich dann auch weniger pro kWp kWp [kWpeak, Spitzenleistung] nehmen, da mir die Speicherförderung da wichtiger wäre) |
||
|
||
so ähnlich überleg ichs auch 😉 Ist halt die Gefahr, dass die das irgendwie als Doppelförderung werten. Da müsste halt wirklich die 15kWp Anlage fix fertig sein, abgerechnet und Klien-gefördert, und die Erweiterung klar abgrenzbar mit EAG laufen |
||
|
||
Hallo, wäre es denn erlaubt nur für 10kWp die Förderung zu beantragen (EAG), aber z.B. 13kWp zu bauen? Für mich wäre es OK die Förderung für die letzten 3 kWp kWp [kWpeak, Spitzenleistung] nicht zu bekommen. Oder fällt man dann sofort in die Kategorie B, auch wenn man am Förderantrag nur 10kW angibt? |
||
|
||
jop, das geht. Und bei 13kWp vermutlich die sinnvollste Variante. Da musst dann nur schnell sein. (first come, first serve) Aber zumindest bleibt dir das Pokern erspart |
||
|
||
Naja Peter bei 40mille hast mal sicher ein wenig Zeit. Angenommen es sind lauter Anlagen mit fast 10kwp und 30kwh Speicher, dann sind das fast 4500 Anlagen die so gefördert werden können. Ausser die Speicherförderung ist nicht bei den 40mille dabei sondern extra Budget? |
||
|
||
ich hoffe. Was war letzter Ömag Fördertopf?! 8 mio Tarifförderung und 25mio Invest+Speicherförderung?! Beides war in einigen Stunden weg, soweit ich mich erinner?! |
||
|
||
für batterien aus china wirst ws keine Förderung bekommen oder |
||
|
||
wieso nicht?! 1. kommen eh alle Batterien aus China. 2. es braucht eine Montage-Rechnung vom Elektriker dazu, dann sollte auch die Materialrechnung förderbar sein. 3. Bestellung/Rechnung/Bezahlung muss nach Förderantrag passieren - ist machbar (im schlimmsten Fall z.B. nach Absprache stornieren und nochmal bestellen in 2 Wochen oder so) |
||
|
||
Also was ich auch noch blöd finde ist. Du stellst deinen Antrag mit x Euro rein und das gleich am 21.4.2022 Dann komme ich daher und stelle am 2.6.2022 meinen Antrag mit x-1 Euro rein, und weg bist du. Also das warten bis 2.6 ob jemand daher kommt mit einem niedrigeren Preis wird auch sehr lästig. |
||
|
||
noch schlimmer, ich glaube kaum, dass du gleich am 2.6 Bescheid bekommst... Das wird dann auch noch dauern. Noch dazu fallen wir in die Klasse 20-100kWp. Da wollen auch alle Großen mitnaschen + der Topf ist dort kleiner... Alles in allem -> ein schreckliches Förder-System |
||
|
||
ja drum find ichs so blöd das die verordnung so schwammig ist und ich mich zumindest nicht auskenne. Sonst würde ich einfach die 3*Multis + MPPT + 12 kWp kWp [kWpeak, Spitzenleistung] bei KLIEN gleich einreichen und aufbauen. das geht sich bis 2.6. sicher alles aus, und dann am 2.6 den zweiten MPPT MPPT [Maximum Power Point Tracker] + 4 kWp kWp [kWpeak, Spitzenleistung] + 20 kWh(30kWh) bei EAG/OEMAG einreichen. |
||
|
||

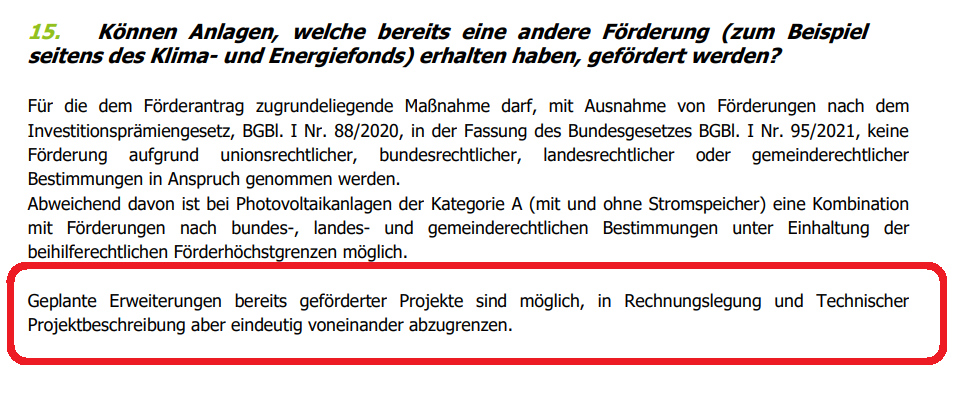

du kannst den 2. MPPT+4kWp + Speicher ja auch gleich am 21.4. beantragen. Da musst nicht warten. "Abgrenzbar" müssen die beiden Projekte voneinander sein. Müsstest Rechnungen trennen, eh klar. Und auch zwei "Projektbeschreibungen" erstellen siehe dazu auch die FAQ von der Ömag: |
||
|
||

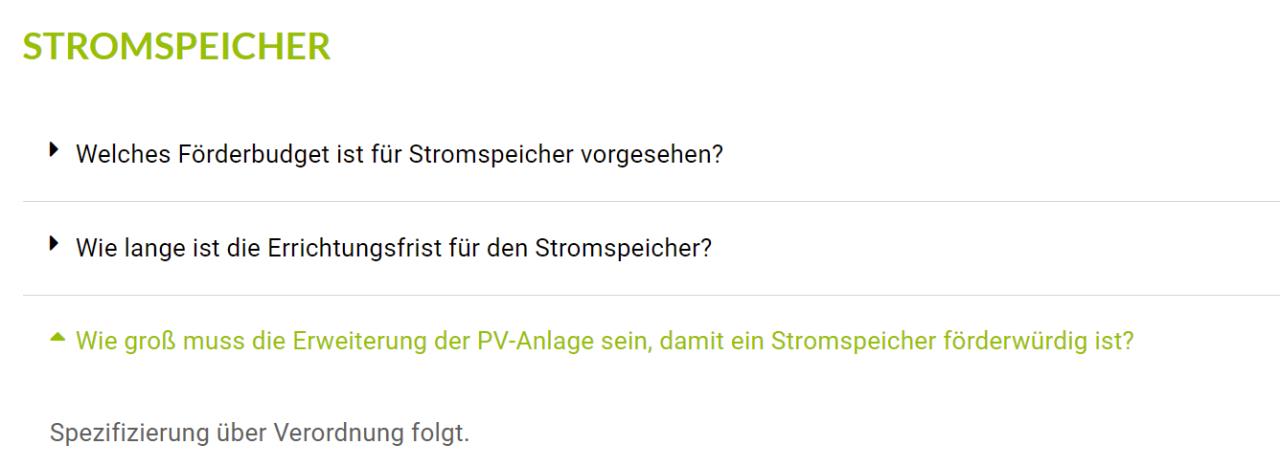

ja nur die frage bleibt noch wie viel kWp kWp [kWpeak, Spitzenleistung] brauche ich? der Paragraph ist leider immer noch offen |
||
|
||
4kWp werden ja hoffentlich reichen. Viele bauen ja nichtmal so viel aufs Dach 😉 Mein Plan: - 9,9kWp KLIEN - 13,5kWp+18,4kWh Speicher mit EAG Das ist aber nicht willkürlich, das sind wirklich zwei unterschiedliche Dächer. Also leicht zu trennen |
||
|
||
wobei es da dann auch besser wäre die reihenfolge zu ändern also zuerst bei EAG ansuchen und danach bei KLIEN weil dann würde man ja in die Kategrie B fallen, wo sich eben nur die kleinen Tummeln (bis 20) und den Rest dann bei KLIEN wo es egal ist. |
