|
|
||
Und wahrscheinlich weil beim 1. Fördercall Kat.C um 180€/kWp weg gegangen ist? 😅 |
||
|
||
Auf die Förderung verzichten ist natürlich auch möglich, aber bei 85kWp und 165 Euro sind das auch über 14.000 Euro, auf die man verzichtet.... |
||
|
||
Keine Frage. Bin aber nur ein kleines privates Licht mit nicht mehr Platz auf den Dächern😂 |
||
|
||
Frage in die Runde Wie macht man das als Firma wennst zb.10 Kunden hast? Einen nach dem anderen eingebenoder wie? Das wird doch nix von der Zeit her. |
||
|
||
Ich kann NICHT pokern - ich war in Vegas dort immer nur damit ich nix fuer die Getraenke zahl 😂 |
||
|
||
DARUM selber machen = 1 Foerderantrag FIRMA: Jeder der tippseln kann TIPPSELT, gibt Firmen die holen sich Studenten dafuer rein fuer nen Tag |
||
|
||
Hi an alle - Frage zum Förderungsantrag, ich bin zu blöd den Leitfaden zu verstehen: 1) Zuerst mal am 23.8 Ticket ziehen (Anlage darf noch nicht geplant sein bzw. noch keine Rechnungen und Auftragsvergabe vorhanden) 2) Dann steht im Leitfaden: "Für die Vervollständigung Ihrer personenbezogenen sowie anlagenbezogenen Projektdaten steht Ihnen ein Zeitraum von 168 Stunden (7 Tage) zur Verfügung." > Damit meinen sie den Punkt "2A REGISTRIERUNG ANSPRECHPARTNER (ERFASSUNG DES BENUTZERS)" und "2B VERVOLLSTÄNDIGUNG ANTRAG (PROJEKTERFASSUNG)" mit allen erforderlichen Genehmigungen (Zählpunktberzeichnung vom Netzbetreiber, baurechtliche Genehmigungen falls nötig, ect.) 3) Dann kann falls nötig noch die Speicher-Förderung beantragt werden und wenn alles drin ist geht man auf "FÖRDERANTRAG EINREICHEN" womit das ganze abgeschlossen wird - richtig? Und danach? Wie lange hat man dann Zeit zum fertigstellen der Anlage? Link zum hochladen der Rechnungen und Anlagenprotokolle bekommt man dann per Mail? |
||
|
||
6Monate + eventuelle Verlängerung von 3 Monaten (falls gewährt) Zuerst bekommst mal einen Vertrag (wenn du zum Zug kommst). |
||
|
||
Thx 👍 6 Monate sind auch bissl sportlich optimistisch hm...😅 |
||
|
||
klar darf sie geplant sein, wie willst du sonst wissen, was es kostet? also wir haben am 21.4. ticket gezogen - mailadr., paßwort, ART (investitionszuschuß oder erweiterung od. mit/ohne batterie), zählpunkt, leistung kwp kwp [kWpeak, Spitzenleistung] dann bekommste eine tickenummer auf diese mailadr. und den link und du kannst dich 24h später um die vervollständigung kümmern - darfst aber halt noch nix beauftragt haben |
||
|
||
Ja klar stimmt, beauftragt darf noch nix sein. Naja was es kostet kann man ja eh grob hoch schätzen und hat letztendlich mit der Förderungsauszahlung nix zu tun oder? Oder gibts hier z.B. auch Mindest-Investitionskoste pro kWp kWp [kWpeak, Spitzenleistung] um die volle Förderhöhe zu erreichen? |
||
|
||
Warum sollte man das nur schätzen können? Wenn die Planung fertig ist, kannst ein Angebot einholen, nur beauftragen darfst du es noch nicht. Ich denke aber, dass man mit 285Euro/kWp keine PV Anlage bekommt... |
||
|
||

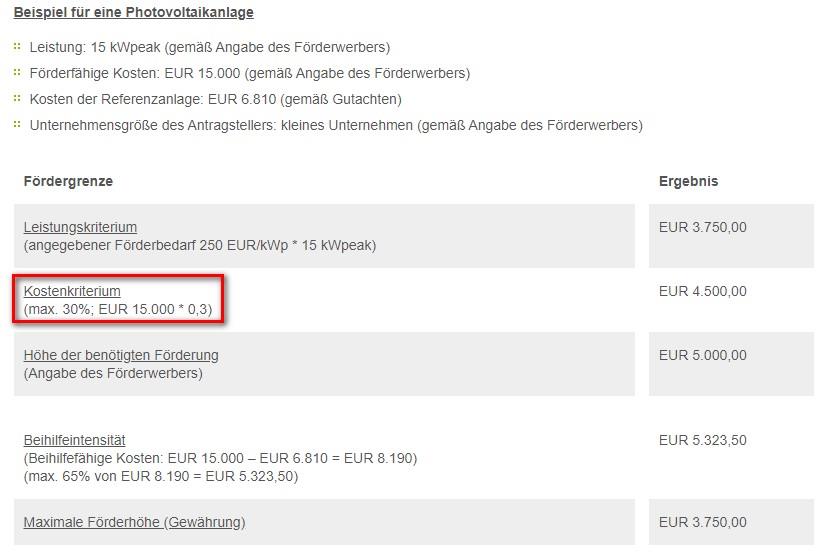

Naja zwischen Angebotslegung, Montage mit evtl. Änderungswünschen und Abrechnung kann sich (vor allem in der aktuellen Situation) ja noch bissl was tun.... Also müssen die Anlagenkosten welche ich bis 7 Tage nach Ticket-Zug eingeben muss EXAKT mit den Rechnungen nach Fertigstellung übereinstimmen oder nicht? Keine PV für 285Euro/kWp ist klar ;) Aber bei KPC gabs z.B. die Regelung das max. 30% der Gesamtkosten Förderfähig sind. Sind die Gesamtkosten (aus welchem Grund auch immer) z.B. so niedrig das die Förderung dabei mehr als 30% ausmachen würde bekommt man eben nicht mehr die volle Förderhöhe...konnte das bei der Ömag nirgends raus lesen... |
||
|
||
Bitteschön. Ich geb eher weniger an aber dass ich noch über der 30% Regel bin. Wenns dann mehr wird dann ist das eben so und ich hoffe okay für OeMAG, ändert ja nichts an der Auszahlungshöhe der Förderung. Nur falls es günstiger werden würde könnte das was änden --> 30% Regel. Was ich nicht finde, was zählt als Erweiterung? Ich hab schon 2 Anlagen mit je eigenem WR WR [Wechselrichter] in Betrieb und jetzt mach ich eine 3. Anlage mit eigenem WR WR [Wechselrichter] aber natürlich alles auf gleicher Zählpunktnummer...Wie siehts da aus? Neuanlage oder Erweiterung? Wurde sicher schon 100 mal beantwortet :D |
||
|
||
Ich hätte da auch noch eine Frage. Ich habe irgendwo gelesen, dass der Link zum Ticketziehen erst um 17:00 Uhr aktiviert wird. Wenn ich jetzt die Felder ausfülle und ein Ticket erzeuge kommt natürlich die Meldung, dass der Fördercall bereits geschlossen ist. Aber wie läuft das dann am 23.08. ab? Kann ich kurz vorher den Link öffnen und um 17:00 Uhr auf Ticketausgabe -EAG Investitionszuschuss klicken oder kann die Seite nur durch Aufruf um 17:00 Uhr geladen werden? Ich bin leider nicht der schnellste an der Tastatur, und möchte deshalb nicht auch noch zu viel Zeit verschenken weil ich die Eingabemaske dann zu früh oder zu spät aufrufe. Ich hoffe ich habe die Frage nicht zu umständlich formuliert😇 |
||
|
||
wenn gleicher Zählpunkt, dann zählt es als Erweiterung. wär interessant zu wissen, stimmt. Beim ersten Call war das noch nicht so. Wie wars beim 2.?! Aber glaub eigentlich, es wird um 17:00:00 neu verlinkt und nur das wird dann gelten |
||
|
||
Sooo eine Frage noch: Bei der KPC-Förderung ist ja gestanden "Lieferung und Montage eines Zertifizierten Unternehmens/Elektriker"...bei der Ömag find ich dazu aber nix... Jetzt mal ganz "krasser" Fall: - Ich kauf alle Produkte online per Rechnung auf meinen Namen - Ich mache selbst z.B. die Windlastberechnung oder lasse sie von jemanden machen und bekomme eine Rechnung dafür. - Ich montiere alles selber - Ein Elektriker kommt, überprüft die Montage, schließt an und macht alle Messungen und das 7-seitige Prüfprotokol, für die ganze Arbeit stellt er mir eine Rechnung aus. Alle diese Rechnungen von Shops/Lieferanten/Fachfirmen/Elektrikern lade ich dann hoch und ich bekomm die Förderung - geht das so bei der Ömag? |
||
|
||
geht nur mit "Montagerechnung" siehe auch hier: https://www.energiesparhaus.at/forum-eag-foerderung-basics/67217_38#652105 1 |
||
|
||
Rechnung vom Elektriker über "Montage, Prüfung und Inbetriebnahme" mit gesonderten, reinen Teilrechnung über Material (WR, Module, UK, Kabel, ...) geht, ja. Es ist egal ob das dann 2 oder 10 PDFs sind die hochgeladen werden. |
||
|
||
So, nun ists offiziell, ich hab im Juni-Termin kläglich abgek.ckt und bin somit in Wochen wieder gefragt... Wenn ich das richtig verstanden habe, dann muss ich eine neues Ticket ziehen - so weit so gut. Aber was darf ich da alles beibehalten? Förderwerber? mailadresse? Hat schon jemand von euch eine Ehrenrunde drehen dürfen und mag mir erzählen, wies am einfachsten geht? |
||
|
||
https://oesterreich.orf.at/stories/3169012/ |
